《風傳媒》報導,機場捷運走過近四分之一世紀,即將於明年上路,
但此時此刻,政客仍為票價吵不停。
機捷宛如一面鏡子,照出台灣24年來的問題——只有民粹,沒有專業。
諸多台灣公共工程常因土地徵收碰到民眾抗爭導致延宕,
但機捷的問題主要來自政策反覆、官商隱諱難言的關係、政府效率低落等。

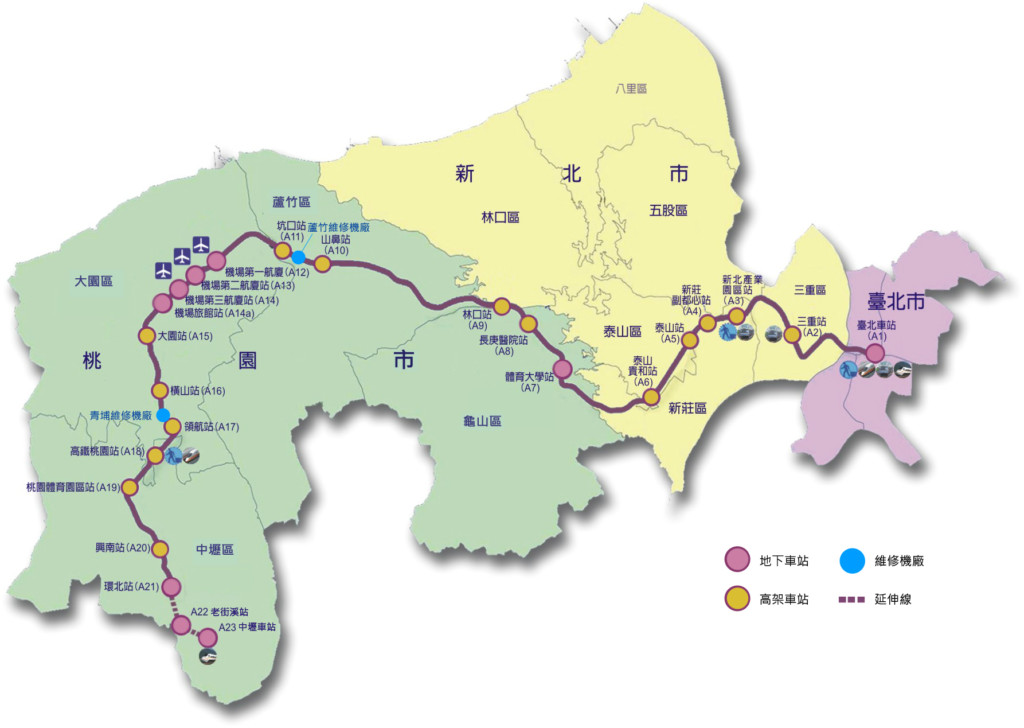

1993年,機場捷運的基本規劃與構想早已提出,歷經從政府自辦、民間興建(BOT),
最終再回到政府手上,歷經近25年歲月。
首先,機捷在李登輝時代改為BOT發包後,
最後由當年號稱中霸天、政商關係良好的台中長億集團得到優先議約權。
長億提出更改路線,沿線徵收1200公頃民地進行開發的規劃案。
當時交通部長蔡兆陽聽取各家簡報時,有意無意間,對長億規劃案的創意「表示讚許」,
最終果然由長億勝出,但專業官僚判斷的「無法執行」,加上集團本身財務問題,
終在扁政府時期終止合約,白白浪費5年。
第二,擁有優先議約權的長億放棄後,第2優先順位的中華工程為避免徵收土地問題,
規劃在高速公路上以高架興建,但地方政府卻因土地利益,
要求中華工程仍要採長億路線,才能帶來土地開發利益。
最後因交通部擺不平決定收回自辦。
原本政府預計花上千億興建,由得標的日商丸紅與國內工信聯合承攬,
但負責者工程技術遠比不上政商關係,土建工程延誤,完工後又發生機電整合問題,
一條僅50多公里的高架捷運就這樣耗費近25年才完工。
相較之下,中國花不到15年就完成2萬公里高鐵,雙方政策與執行效率的差距甚鉅。
第三,即使完工通車,還是有得吵。
桃園與新北為「票價高低問題」開戰,藍綠雙方各自抓有利自己的一點發揮,用之攻擊對方,缺乏專業論辯。
《風傳媒》報導,機捷理應追求損益兩平,落實使用者付費,避免不當補貼,
不過仍可就政策目標「以長補短」或「以短補長」,端視專業評估長短程的替代性與政策目標而定。
台灣早在多年前就提出亞太營運中心、自由經貿示範區等計劃,卻因執行不力無果,現在仍躺在立法院;
而對岸把這些計劃「參考一番」後,幾個自貿區已全部上路。
雖然未來效益仍待觀察,但至少可看出雙方的執行力與效率天差地遠。
回頭來看,台灣的內耗、政治對抗、政府效率低落依舊如故。
